    提要:工欲善其事,必先利其器。针对蓝海郑风项目的特殊性和重要性,前期筑友装饰副总经理邵朝柱及项目管理人员驻场开展施工前准备工作

    精细规划 周密部署

    工欲善其事,必先利其器。针对蓝海郑风项目的特殊性和重要性,前期筑友装饰副总经理邵朝柱及项目管理人员驻场开展施工前准备工作,多次实地勘察工地现场情况,深入研究施工图纸,紧抓施工重点、难点,提前沟通并确定解决方案;精心筛选长期合作的劳务班组,力求准备工作稳定扎实,确保项目惊艳盛放。

    时间紧 压力大 施工难

    蓝海郑风项目设计理念新颖,造型复杂,施工材料品种繁多,为达到外立面惊艳效果,施工方案前后经历了多次更改,工艺难度不断增加,紧紧绊住了施工进度。不仅如此,设计方案的频繁变动导致本就紧张的工期一再压缩,现场压力巨大。

    示范区玻璃幕墙部分整体面积为3300平方米,共有382块玻璃组成,由吊车吊运至2楼安装。每块玻璃面积达10平方米,近2吨重,且玻璃易碎,安装时至少需要8个人、1辆吊车和1辆高空车同时配合,难度系数可想而知。

    由于玻璃加工周期较长,真正留给项目安装的时间就只有短短的十几天,并且现场园林部分也在抢工,场地十分受限。然而时间不等人,项目经过谨慎思考和周密安排,紧急调配玻璃安装工48人,分成6组队伍,2组负责倒运玻璃,4组安装工,合理规划流程,最大限度节约时间,保障安装工作顺利周转。在团队的高效配合下,最终玻璃幕墙安装在时间节点内顺利完工。

    踏平坎坷成大道 熬过黑暗是黎明

    随着11月的来临,项目正式进入倒计时,幕墙项目部全员驻守现场向目标冲刺。但由于前期设计方案变动和材料变更等原因,施工的重难点也积压在这最后的紧要时刻。

    真正的挑战才刚刚开始。

    示范区一楼正大门的600m²铝方通材料虽然如期到场,安装时却出了问题。工人多次安装,拆改次数多达5次,都没能实现图纸效果。施工班组当即决定从其他项目抽调技术骨干,与项目部人员针对此难点开展长达8个小时的专题会议,直到深夜最终确定了三种可实施方案,施工人员根据方案同时在现场实际试装,终于在凌晨三点敲定第二种方案,实现了如今呈现在西大门的双曲面大拱底效果。

    11月10日,棘手的问题再次出现。由于西拱底格栅损耗较大,格栅木纹方通少了126支六米料,按照常规所缺材料加工周期需要20天。然而西立面拱底是示范区主出入口,必须在11月15号前安装完成,除掉安装需要一天一夜,我们真正的材料采购周期只有4天。

    情急之下,项目人员询问了公司所有以前合作过的加工单位,接连问了15家加工厂,没有一家工厂敢接这个活,直至问到第16家,才得到对方说“可以试试”的回复。

    事在人为,哪怕有一丝希望也要全力以赴。幕墙项目部迅速反应,不惜代价,根据加工厂实际生产情况,从公司借调专人兵分3路,一队人坐11日最早的飞机到广州取材料所需木纹纸,取完货后当天下午返回把木纹纸送到加工厂里,一队人拿着样品去氟碳漆厂家去调颜色,一队人专门在加工厂盯着材料加工进度。同时项目部承诺补贴现场安装工人,安排16名工人原地驻守等待材料到场。

    终于,11月13日晚上,材料到达现场。经过一天一夜奋战,11月15日凌晨4点,拱底格栅全部安装完成!

    正当所有人觉得终于可以松一口气时,又出新状况了。

    示范区西立面一层外立面是干挂陶砖,与拱底铝格栅的交接口采用的是不锈钢收口,但拱底并不是单纯的圆弧收口而是双曲面的圆弧,施工班组多次下料试装都以失败告终。现场再次进入紧急状态!

    越是着急越要沉着应对。多个专业人员商定,以1:1比例实际放样,定格尺寸,排版下料,终于赶在示范区开放来临之际实现面材成功安装。

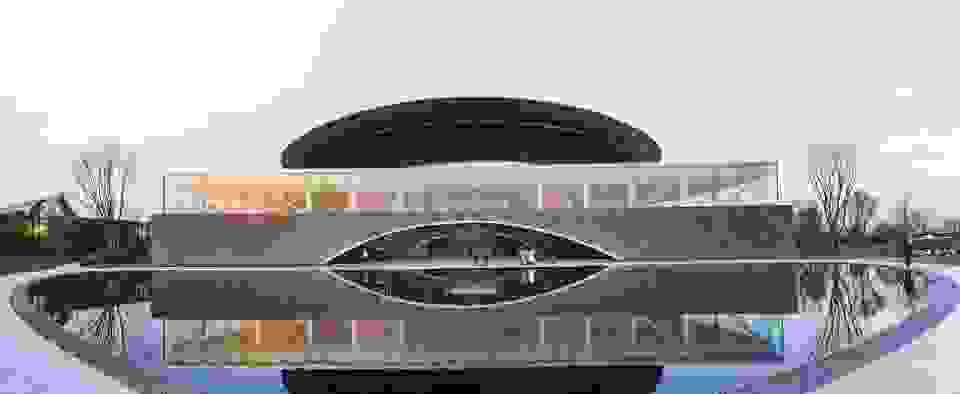

    踏平坎坷成大道,熬过黑暗是黎明。11月28日,蓝海郑风示范区惊艳盛放!

    每一次重压之下,每一次攻克难关,都助力筑友装饰跃升到更高的台阶。匠心雕琢,精进不止。筑友装饰将持续以高标准,严要求,铸造更多标杆项目,践行新型生活方式理念,助力集团新蓝海战略扬帆远航。
